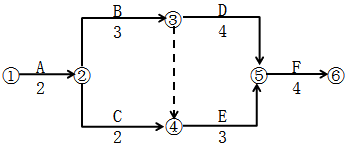

下列网络计划中,工作E的最迟开始时间是()。

A.4

B.2

C.6

D.7

已帮助 125 人解答此问题

试题答案

C

试题解析

考点:本题考查的是双代号网络计划。 最迟开始时间=最早开始时间+总时差;E的最迟开始时间=5+1=6。
